項目場地位于西寧市南山路17#,擬建建筑由1棟高層住宅樓、5棟高層商住樓、2棟獨立商業樓及附屬商業樓和地下室組成。項目總建筑面積109744.29平方米,場地內均設3層地下室,根據場地現有標高確定,基坑開挖深度在8.6m-12.1m之間?;娱_挖整體呈矩形狀,東西長約116m,南北寬約計119m,周長約計470m。場地地形相對平坦開闊,總體地勢呈西高東低、南高北低;場地地面高程2279.06-2283.17米,相對高差為4.11米,地貌單元隸屬湟水河南岸Ⅲ級階地。

根據現場地質條件及基坑周邊環境,依據《建筑基坑支護技術規程》(JGJ120-2012)及《濕陷性黃土地區建筑基坑工程安全技術規程》(JGJ167-2009)規定確定;基坑北側及西側基坑深度為8.6-10.0m,支護結構安全等級為為二級;其余兩側(東側及南側)開挖深度在9m-12.1m之間,支護結構安全等級為一級。此次支護基坑側壁安全等級為一級。本著安全穩定、經濟合理的原則,本次基坑支護設計采用排樁+預應力及懸臂樁等綜合性,分段性的支護支護方式進行。基坑支護設計工作于2018年完成,并于次年通過青海省建設工程勘察設計咨詢中心有限公司審查合格。

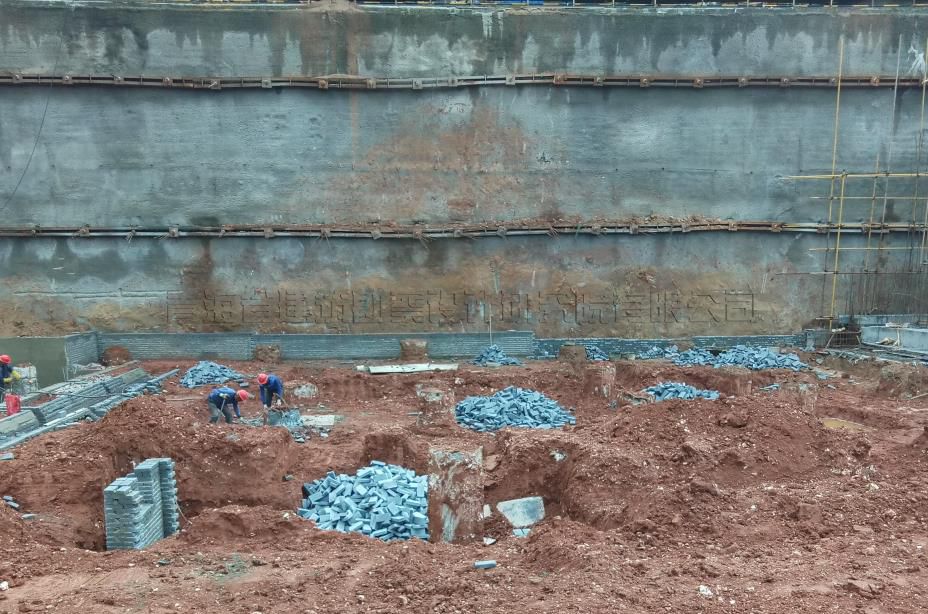

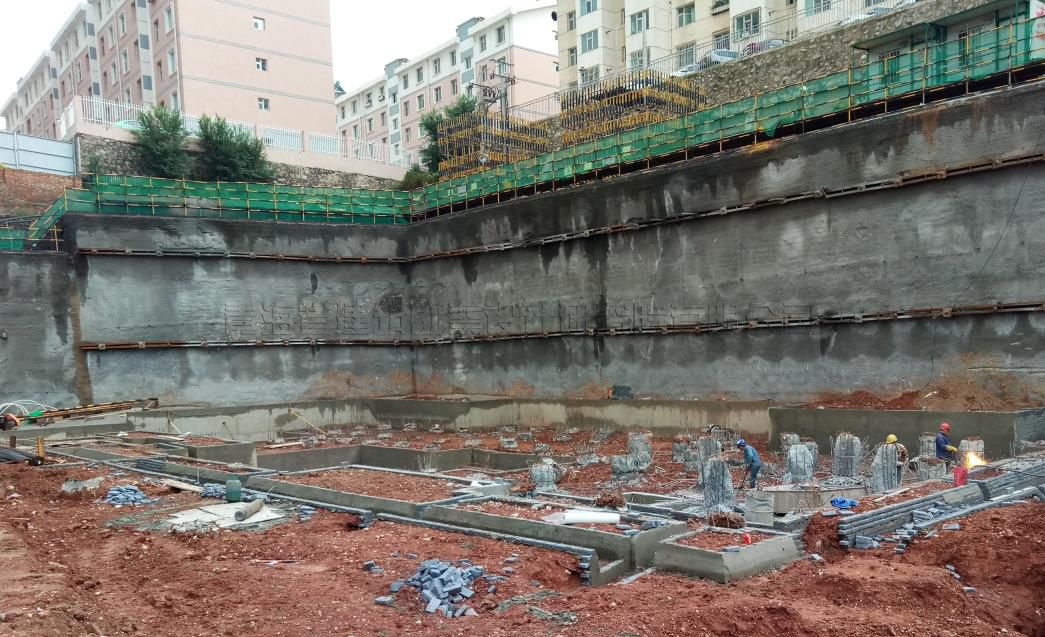

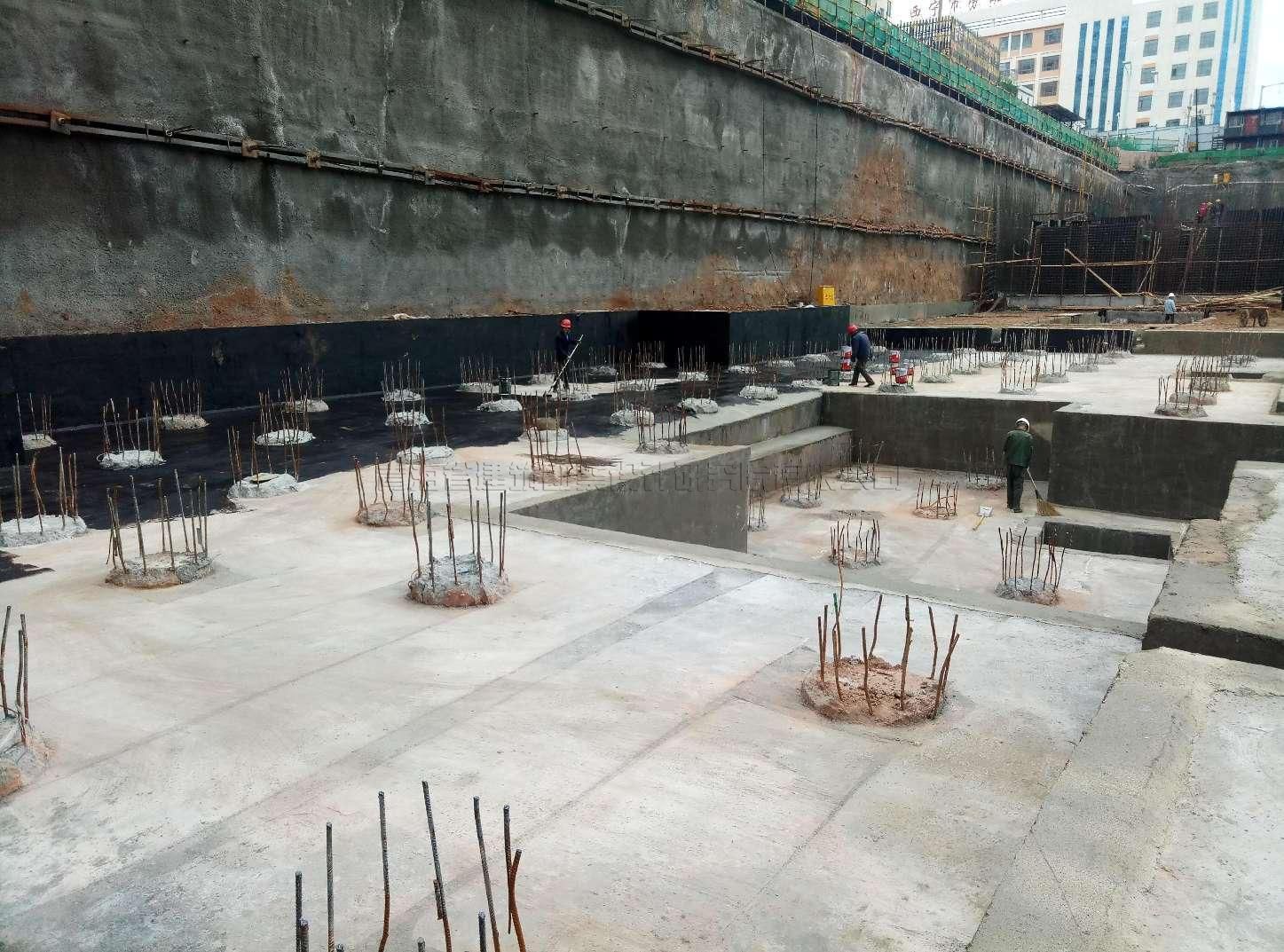

該工程于2018年進行設計,于2019年經過審查,審查合格后當年進行支護施工與土方開挖,于2019年6月20日經過基坑支護專項驗收?,F(xiàn)階段基坑支護結構使用階段已結束,基槽土方回填工作已全部完成。
